鍋爐引風機替代增壓風機投運脫硫裝置運行技術研究(2)
作者:石家莊風機 日期:2014-9-12 瀏覽:1193
2 鍋爐引風機帶脫硫裝置運行試驗的實施

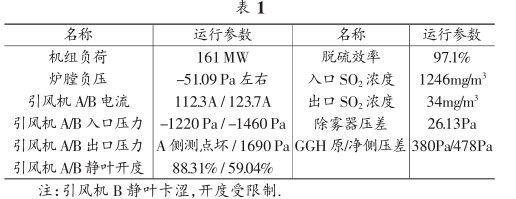

根據事先的論證, 結合預想方案, 通過試驗對鍋爐引風機替代增壓風機投運脫硫裝置進行驗證,試驗非常順利, 機組運行穩定, 相關運行參數如表1 所示。

3 脫爐引風機帶脫硫裝置運行經驗總結
3.1 脫硫裝置投運時, 實際是靠關閉旁路擋板提高脫硫裝置入口壓力, 將煙氣送入吸收塔進行脫硫。此過程必須緩慢進行, 集控和脫硫加強聯系, 防止引風機發生喘振,造成鍋爐負壓不穩等不安全現象。 在擋板關閉初期壓力升高不明顯, 旁路擋板 1 可適當快速關閉, 當旁路擋板 2 關到 50%以下, 引風機出口壓力升高到 1KPa 以上時, 對引
風機運行影響較大, 必須緩慢進行。
3.2 脫硫裝置停運時,旁路擋板前的壓力處于最高點, 此時開啟一點點, 煙氣節流效果非常突出, 此時旁路擋板開啟速度過快, 對引風機和爐膛負壓影響非常大。操作時, 必須非常謹慎, 集控和脫硫要加強溝通, 控制好引風機運行狀態和爐膛負壓確保機組運行穩定。
3.3 引風機帶脫硫運行機組, 通過對低硫份、 高熱值的優質煤進行燃燒, 能夠確保鍋爐運行的穩定性, 機組運行參數正常, 運行中機組負載固定的負荷, 固定磨煤機運行, 加強監視運行的磨煤機, 為了保證鍋爐運行的安全性,切換磨煤機、 大幅加減風量等調整操作盡可能避免。
4 試驗存在的問題及應對
4.1 引風機喘振問題及應對。對于鍋爐引風機來說,原設計運行工況出口通常為微負壓, 現在出口運行壓力為1700Pa, 在運行過程中, 鍋爐引風機性能曲線發生平移, 進而容易發生喘振, 對其運行的安全性構成影響。
在關閉旁路擋板時, 在一側擋板關完后, 就地檢查引風機聲音明顯發生變化, 當引風機出口壓力升至 1KPa 以上時, 引風機 A、 B 會出現明顯的搶風現象, 隨著引風機出口壓力的升高, 引風機的電流波動較大, 比較難控制, 如調節不好, 一側風機會帶不上負荷, 電流回到空載電流附近(90A 左右) , 而另一側電流會明顯增大, 而且電流減小的風機靜葉會因為出口壓力的升高而出現卡澀, 操作不動的現象, 而且振動值明顯上升 (振動值上升約 20цm 左右) ,就地檢查風機聲音異常, 有喘振跡象, 出現此問題后, 需開大旁路擋板, 待引風機出口壓力降低后將引風機電流兩側調整正常后才能重新開始關閉旁路擋板。 當出現此種情況時, 既對引風機安全運行威脅較大, 而且會影響到爐膛負壓的變化, 影響鍋爐燃燒的穩定。
針對引風機易發生喘振問題我們可以采取以下運行措施來預防: ①脫硫裝置投、 退時, 引風機就地派值班員嚴密監視, 及時掌握現場情況, 集控和脫硫加強聯系, 緩慢操作, 及時調整, 確保引風機不發生喘振, 脫硫穩定投退, 鍋爐爐膛負壓平穩, 機組運行安全; ②在關閉旁路擋板時, 在引風機出口壓力升至 1kPa 以上時, 石家莊風機 A、 B 會出現明顯的搶風現象, 在操作時盡量切為手動調整, 并特別注意控制引風機 A、 B 的電流,盡量保持兩側電流偏差不超過5A, 擋板關完后, 引風機、 送風機調整解列為手動調整, 運行磨煤機盡量固定, 加強對運行磨煤機的檢查維護, 盡量避免進行切換磨煤機的操作,風量調整適應緩慢進行, 避免風量大幅波動; ③機組運行中帶固定負荷, 如需進行小幅加減負荷工作時, 機組長應與脫硫班長溝通聯系后再進行調整, 并安排值班員到引風機就地進行檢查; ④要求各運行值當班期間做好引風機喘振事故預想, 一旦發生異常時能做到心中有數、 沉著應對。實踐證明, 為了避免和防止引風機喘振帶來的不利影響, 通常情況下, 需要做好以上四點共走。
4.2 旁路擋板漏煙問題及應對。在運行過程中, 引風機帶脫硫裝置的旁路擋板前壓力在 1000Pa 到 2000Pa, 與平時運行的微負壓相比, 要高出許多, 在這種情況下, 旁路煙氣泄漏比較嚴重。
進行停機檢修時, 對旁路擋板的密封情況進行處理和改善, 在一定程度上降低旁路擋板密封縫隙; 對密封風系統的暢通性, 以及分布的合理性進行檢查; 在運行過程中,確保擋板密封風系統正常投運, 與旁路擋板前煙氣壓力相比, 確保擋板密封風壓力高出 500Pa, 進一步減少煙氣的泄漏, 滿足相應的環保要求。
4.3 引風機出口膨脹節及煙道正壓運行問題及應對。
對于引風機來說, 當出口膨脹節, 以及煙道設計正常時, 通常情況下為負壓運行, 現為 1000Pa 以上的正壓運行, 造成部分地方存在煙氣泄漏。
4.4 機組可帶負荷較小, 整體電耗相對升高。正常情況下, 去掉脫硫增壓風機且機組帶滿負荷, 必須對鍋爐引風機進行擴容改造。 當前鍋爐引風機帶脫硫運行可作為脫
硫增壓風機故障, 需長時間停機檢修情況下的應急方案。
5 鍋爐引風機替代增壓風機投運脫硫裝置運行技術綜合經濟性分析
5.1 增壓風機故障期間主機停運的經濟性分析。機組每天平均負荷 240MW,根據計算 15 天少發電: 240×24×15=8640 萬 kwh, 上網電價按 0.3 元/kwh 計算, 那么該發電廠損失近 2592 萬元, 同時扣除發電的平均成本 0.2 元/kwh,這時, 發電廠凈利潤損失 864 萬元。
5.2 增壓風機故障期間主機運行、 脫硫停運的經濟性分析。主機投入運行時, 當月脫硫停運率不滿足 80%, 環保按 “投運率低于 80%的, 扣減停運時間所發電量的脫硫電價款并處 5 倍罰款。” 在這種情況下, 需要扣減該期間發電脫硫電價 0.015 元/kwh 的 6 倍,也就是每度電扣減0.09 元。
5.3 增壓風機故障期間主機運行, 引風機帶脫硫運行的經濟性分析。對于機組來說,如果每天平均負荷160MW, 扣除投運準備和故障恢復期 5 天, 在 10 天內, 該發電廠的發電量, 根據計算為 160×24×10=3840 萬 kwh, 上網電價按 0.3 元/kwh 計算, 那么該發電廠獲電價款為 1152萬元, 同時扣除發電成本 0.2 元/kwh, 這時發電廠的凈利潤為 384 萬元。

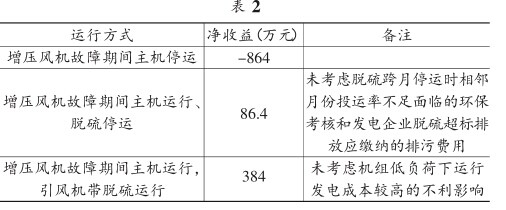

增壓風機故障期間三種運行方式的經濟性分析匯總?cè)绫?2 所示。

由表 2 三種運行方式經濟性對比分析可看出, 在增壓風機故障期間選擇主機運行,引風機帶脫硫運行方式, 企業的凈收益最大。
6
在檢修脫硫增壓風機故障的過程中, 通過鍋爐引風機對增壓風機進行代替, 進一步使脫硫裝置投入運行, 對于企業來說, 這時解決增壓風機故障問題的創新方案。一方面保證了脫硫裝置的投運率,另一方面給企業增發了電量, 在一定程度上為火電企業贏得顯著的經濟效益和社會效益。本方案也可作為火電機組雨季低負荷運行時, 停運增壓風機, 節能降耗的運行優化方案。
